Nhóm triển khai vừa đánh dấu một mốc đã đạt. Người quản lý dự án nghĩ công việc của giai đoạn đã xong, sales thấy một phần lượng được giao trên đơn, còn kế toán chưa có hóa đơn nào để xử lý. Ba quan sát này có thể cùng đúng. Rắc rối xuất hiện khi báo cáo chỉ dùng một nhãn “hoàn tất” cho cả tiến độ, khả năng lập hóa đơn và chứng từ đã phát hành.
Milestone Odoo nối tiến độ mốc với phần lượng có thể lập hóa đơn trên sales order. Cần đọc được từng chuyển tiếp thay vì xem dấu Reached như bằng chứng toàn bộ chuỗi tài chính đã xong. Bài dựa vào tài liệu Odoo 19 và một dự án hoàn toàn giả lập; không quyết định điều kiện nghiệm thu pháp lý, thời điểm xuất hóa đơn theo luật hay việc khách đã thanh toán.
Milestone Odoo kết nối hai câu hỏi khác nhau
Người điều phối hỏi giai đoạn nào đã đạt kết quả được thống nhất. Người lập hóa đơn hỏi phần nào của đơn đã sẵn cho bước tạo chứng từ theo chính sách cấu hình. Hai câu hỏi liên quan nhưng không đồng nhất. Một mốc có thể được đánh dấu trên hệ thống trong khi căn cứ của nó còn phải được người có trách nhiệm kiểm lại theo quy trình doanh nghiệp.
Tài liệu Invoice project milestones của Odoo 19 mô tả cấu hình ở sản phẩm dịch vụ trong Sales và tiến độ ở Projects. Khi mốc được đánh dấu đã đạt, Delivered trên sales order được cập nhật. Tài liệu nêu rõ việc đạt mốc không tự tạo invoice; người dùng vẫn phải kiểm phần Delivered rồi thực hiện bước tạo hóa đơn.
Đó là cơ chế phần mềm được mô tả, không phải quyền mặc định của bất kỳ nhân viên nào. Ai được xác nhận mốc, ai được lập chứng từ và ai có thẩm quyền quyết định ngoại lệ cần được doanh nghiệp chốt. Không cấp rộng quyền chỉ để một người tự hoàn thành cả bài thử. Đường bàn giao có ích khi mỗi bên biết họ đang xác nhận đối tượng nào và dựa vào căn cứ gì.
Cũng không nên dùng cùng từ “giao” mà bỏ mất ngữ cảnh. Với hàng hóa, đội kho có thể đang nói một chuyến vận chuyển. Với sản phẩm dịch vụ theo milestone, Delivered phản ánh lượng theo mốc trong quy trình được cấu hình. Người xem báo cáo cần biết chỉ tiêu thuộc loại sản phẩm và chính sách nào, thay vì suy ý nghĩa từ một tên cột tiếng Anh.
Một đơn dịch vụ với hai mốc 30 và 70

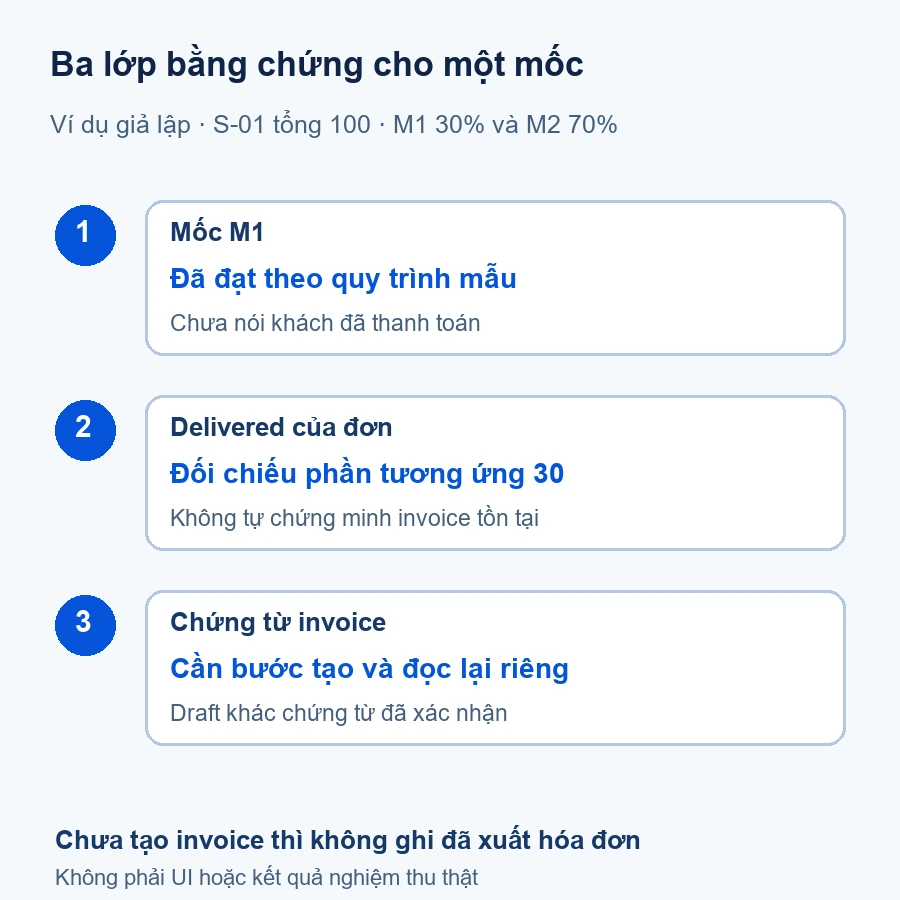

Giả sử đơn S-01 có tổng giá trị quy ước 100 và hai mốc: M1 tương ứng 30 phần trăm, M2 tương ứng 70 phần trăm. M1 được đặt là hoàn thành bộ thiết kế mẫu; M2 là phần triển khai còn lại theo phạm vi giả định. Những tên và tỷ lệ này phục vụ giải thích dữ liệu, không phải mẫu hợp đồng, giá thị trường hoặc quy tắc mọi dự án nên áp dụng.

Khi M1 được xác nhận theo quy trình mẫu, đội kỳ vọng phần tương ứng là 30 trong cơ sở 100 đã chọn. Đây là kỳ vọng cần đối chiếu, không phải kết quả chạy Odoo trong bài. Nếu mốc được gắn sai dòng sản phẩm hoặc tỷ lệ khác cấu hình, số trên đơn có thể không giống dự kiến. Việc nhìn thấy Reached chỉ là điểm bắt đầu để lần về quan hệ ấy.
Người rà tiếp theo cần biết đã có invoice cho phần này hay chưa. Chưa có chứng từ thì không nên ghi “đã xuất hóa đơn 30” chỉ vì Delivered đã phản ánh 30. Đã có draft cũng khác một chứng từ qua bước xác nhận của hệ thống. Một báo cáo có thể cần giữ ba cột hoặc ba trạng thái rõ nghĩa, không rút tất cả thành một số tiền đã hoàn tất.
Nếu M2 chưa đạt, phần 70 còn lại không tự trở thành việc trễ hay khoản quá hạn. Phải xem lịch, điều kiện mốc và căn cứ thương mại áp dụng. Ngược lại, M1 đã đạt không chứng minh khách đã trả phần tương ứng. Lịch sử công việc, chứng từ hóa đơn và bằng chứng tiền nhận được là các lớp cần nối đúng; không dùng tỷ lệ tiến độ thay số dư phải thu.
Giả sử một người sửa M1 từ 30 thành 40 trong bản theo dõi nội bộ sau khi đã có chứng từ cho phần 30. Bài không hướng dẫn ghi đè invoice cũ hoặc tính lại hàng loạt. Đầu tiên phải xác định bản nào là căn cứ, ai cho phép thay và tác động tới đối tượng nào. Một phép tính mới không tự có quyền sửa lịch sử đã được xác nhận.
Tỷ lệ của mẫu dự án phải được rà ở dự án mới
Tài liệu Odoo lưu ý tỷ lệ lượng trên milestone cần được cập nhật thủ công ở từng dự án mới tạo từ project template. Vì thế, không nên chỉ kiểm tên các mốc rồi cho rằng phần phân bổ đã đúng cho mọi đơn dịch vụ. Cùng tên “thiết kế” có thể ứng với phạm vi khác; một cấu hình dùng được ở dự án trước chưa bảo đảm tỷ lệ của dự án sau phù hợp.
Người bàn giao nên giữ nguồn của tỷ lệ đã được thống nhất và liên hệ tới dòng sales order. Các mốc cần đủ để người khác cộng và hiểu trong phạm vi chọn, nhưng bài không tự đặt một quy tắc phân bổ kế toán. Nếu có nhiều dịch vụ hoặc đơn vị tính khác nhau, phải giải thích riêng trước khi tổng hợp thành một phần trăm tiến độ chung.
Hoàn thành hồ sơ không thay việc đạt kết quả
Một thư mục có đủ tên file có thể giúp người quản lý kiểm tra hồ sơ, nhưng chưa chứng minh sản phẩm bàn giao đạt yêu cầu chuyên môn. Chiều ngược lại, một kết quả đã được chấp thuận ở ngoài hệ thống vẫn cần căn cứ phù hợp trước khi cập nhật dữ liệu. Đừng coi người gõ nhãn Reached là nguồn duy nhất cho mọi loại chứng cứ.
Phần kiểm tra hồ sơ nghiệm thu giải quyết việc tìm tài liệu, trường thiếu và số không nhất quán theo checklist đã duyệt. Bài này giải quyết quan hệ milestone, Delivered và invoice trên phần mềm. Hai công việc bổ sung cho nhau nhưng không cấp quyền chuyên môn hoặc quyền thanh toán thay người có trách nhiệm.
Với một mốc, nên xác định trước ai xác nhận đầu ra, ai lưu căn cứ và điều gì phải còn mở nếu tài liệu thiếu. Không nhất thiết đưa toàn bộ hồ sơ lên một màn hình tài chính. Cần đủ tham chiếu để người được phép truy lại, đồng thời hạn chế việc sao chép nội dung riêng tư vào ghi chú rộng quyền chỉ để chứng minh đã có file.
Hãy chú ý mốc bị hủy hoặc phạm vi được thay đổi. Một công việc không còn cần làm khác với đã hoàn thành. Cách phản ánh thay đổi phải theo khả năng phần mềm và quyết định đã được duyệt; không đánh dấu đạt chỉ để danh sách trông sạch. Bài chưa thử các đường hoàn tác, hủy hoặc sửa sau lập invoice nên không khẳng định chúng tự xử lý đúng ở mọi cấu hình.
Thiết kế một đợt thử đủ nhìn thấy các điểm bàn giao
Chọn một đơn dịch vụ giả, hai mốc và tỷ lệ rõ. Trước thao tác, viết kỳ vọng cho từng thời điểm: chưa mốc nào đạt, M1 đạt nhưng chưa tạo invoice, đã tạo draft của phần M1, rồi xử lý M2 theo phạm vi được phép. Dữ liệu thử không cần tên khách thật hoặc hồ sơ dự án. Chỉ cần định danh tổng hợp và quan hệ đủ để kiểm.
Sau mỗi bước, đọc lại milestone cùng dòng sales order và danh sách chứng từ liên quan. Đừng chỉ nhìn thông báo thao tác thành công. Người thử phải chỉ ra được số nào thay đổi, số nào chưa đổi và bằng chứng nào còn thiếu để chuyển tiếp. Một lỗi mapping giữa dự án và dòng đơn có thể không hiện ra nếu báo cáo chỉ chụp tổng giá trị.
Thêm ca thử dự án mới tạo từ mẫu để kiểm tỷ lệ đã được điền đúng. Sau đó mới xét một trường hợp có nhiều dòng dịch vụ để biết mốc đang liên kết dòng nào. Không đổi đồng thời tỷ lệ, loại sản phẩm và chính sách trong cùng một lần rồi kết luận mọi thay đổi đều hoạt động. Phạm vi nhỏ giúp giải thích sai khác và dừng đúng bước bị ảnh hưởng.
Quyền cũng cần được kiểm riêng trên môi trường được cấp phép. Người xác nhận tiến độ có thể không được xem toàn bộ giá hoặc lập invoice. Nếu họ thiếu quyền mở tài liệu cần thiết, cách xử lý là rà vai trò và đường bàn giao, không mượn tài khoản quản trị hoặc công khai hồ sơ. Bài không đưa cấu hình quyền cụ thể khi chưa biết cách tổ chức của doanh nghiệp.
Không dùng invoice để đo thay mọi kết quả dự án
Tổng đã lập invoice có thể phục vụ một báo cáo thương mại nhưng không tự mô tả chất lượng, lượng việc còn sửa hay mức hài lòng. Một dự án đã ghi nhận phần đầu vẫn có câu hỏi chưa giải quyết; một phần việc nội bộ xong chưa chắc đã đến điều kiện lập chứng từ. Người quản lý nên chọn chỉ số theo quyết định cần đưa ra, thay vì lấy cột dễ xuất nhất làm tiến độ chung.
Báo cáo bàn giao có thể phân biệt tình trạng mốc, căn cứ xác nhận, phần Delivered và chứng từ hiện có tại cùng mốc chốt. Nếu nguồn chưa đồng bộ, cần nói rõ dữ liệu được đọc lúc nào. Không biến một ảnh chụp hôm qua thành trạng thái vừa xác nhận, cũng không dùng tổng cũ để lấp ô đang lỗi đọc nguồn.
Bắt đầu từ một mốc có thể giải thích đến tận căn cứ
Một quy trình hữu ích giúp người tiếp quản đi từ tên mốc tới kết quả cần có, rồi tới phần lượng trên đơn và chứng từ liên quan. Nó không cần nhiều nhãn hơn nếu những nhãn hiện tại đã có nghĩa rõ. Điều quan trọng là một bên không hiểu “đã xong” như đã nhận tiền trong khi bên khác chỉ muốn nói đã đánh dấu tiến độ.
Nếu cần nối phần mềm quản lý dự án, báo cáo và website với chuỗi milestone, hãy chuẩn bị một đơn giả và hai mốc cùng các trường hợp còn thiếu bằng chứng. Onter có thể khảo sát nguồn, quyền và cách đọc lại kết quả theo phạm vi đã chốt. Giá: Liên hệ. Nhận tư vấn & báo giá; không gửi hợp đồng, chứng từ tài chính hoặc dữ liệu khách hàng thật qua form tư vấn ban đầu.
